10月21日上午10點30分,35千伏南秦變電站負荷轉帶結束、恢復正常運行方式,標志著國網宿州供電公司圓滿完成了2座110千伏變電站全站停電下不對用戶停電的保電工作。
為配合安徽錢營孜電廠二期500千伏送出工程建設,10月18日至10月21日,宿州供電公司110千伏東城變電站、110千伏博望變電站需全站停電3天。據了解,東城變、博望變承擔著4座35千伏變電站及宿馬園區約439個中小生產企業、17個居民小區、11.26萬居民用戶生產生活用電,2站全停期間涉及到的負荷轉移復雜,一旦線路或站內出現故障將影響居民正常生產生活。

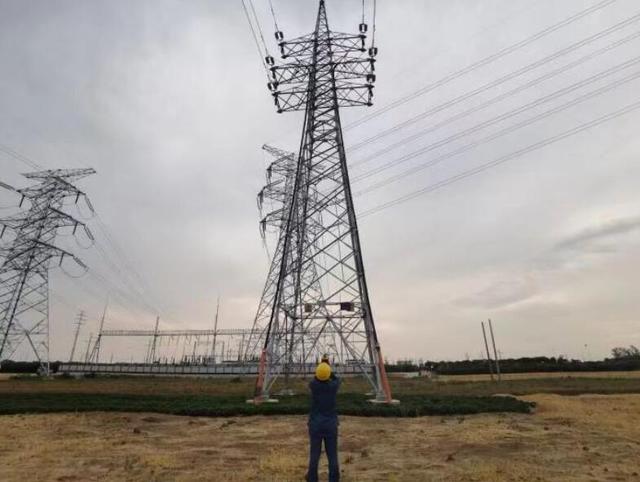

國網宿州供電公司工作人員對線路開展特巡。余躍攝
為確保不對用戶停電,宿州供電公司超前部署,提前謀劃,面對負荷轉移難度大、供電線路路徑長、電網運行風險高等情況,運檢部、調控中心、配網部、城郊公司多部門聯合,相關專業人員制定4套負荷轉移方案,開展7次技術研討會(huì ),集中審核負荷轉移方案、調令票、操作票,根據現場實際情況探討、論證方案可行性、合理性。最終確定以“細化一次方式+前置校核二次方式+帶30度角差合環”多種形式相結合的方式,提前開展負荷轉移工作,為工程建設順利開展做好準備。
停電前期,宿州供電公司同步開展電壓降仿真模擬計算2次,預演故障應急場景6處,調整保護定值9處,控制光伏上送5兆瓦,變電設備消缺7處,新建配網聯絡(luò )3處,新投無功補償4處11.2兆乏,開展6條35千伏線路、15條10千伏線路無人機特巡27次,全力確保全停全轉情況下供電萬無一失。
保電期間,宿州供電公司多部門聯合開展24小時應急值班。調控中心加強設備運行監控,不間斷匯報各站運行設備及負荷情況,4座變電站恢復有人值守,保障站內設備安全穩定運行。運檢部提高對5座變電站巡視測溫頻次,聯合供電所對6條35千伏線路、3條10千伏線路午高峰期間開展特巡。供電所對轄區非正常運行方式配網線路開展巡視,多措并舉,確保站內設備及輸配電線路零缺陷運行。

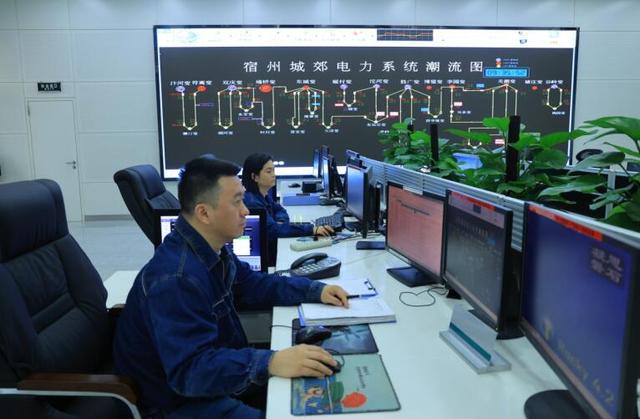

國網宿州供電公司調控中心人員進行24小時值班。史成燦攝
據統計,此次負荷轉移前后共開展4次35千伏、10次10千伏線路帶30度角差合環倒電,安全執行調令332項,操作1356項,負荷轉移及恢復工作穩中有序順利開展。保電期間,轄區電網設備運行正常,用戶用電安全可靠,宿州供電公司全體上下用實際行動踐行了“人民電業為人民”的企業宗旨。
下一步,宿州供電公司將持續以?xún)?yōu)質電力服務為導向,以保障供電可靠性為抓手,做好負荷不停電轉移工作,在實踐中總結經驗,最大限度縮小停電范圍,提高供電可靠性,保障電網安全穩定運行。(馬淑娟、趙悅)
