“電壓已升至740千伏并保持1分鐘,設備未出現放電或閃絡(luò )現象,整體絕緣性能滿足要求。”11月16日16時,在上海500千伏柘林串聯限流電抗器站,國網上海市電力公司工程建設咨詢分公司變電業主項目經理丁皓磊確認該站氣體絕緣全封閉組合電器(GIS)設備耐壓試驗一次性通過。

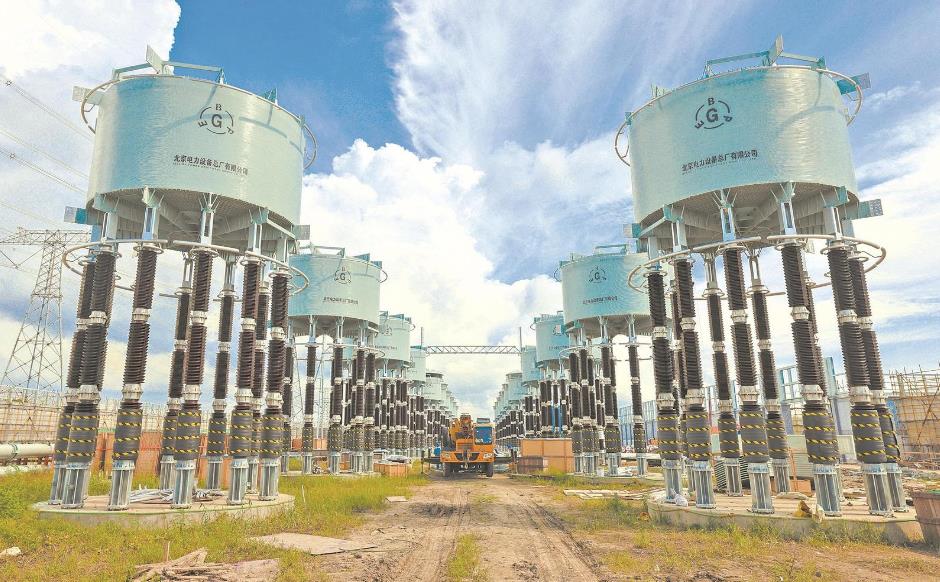

500千伏柘林串抗站建設現場。張秉鈞 攝
近年來,上海500千伏電網容量和規模不斷增大,出現短路電流的情況隨之增多。為了規避短路電流給電網帶來的風險,上海電力建設咨詢公司于2023年12月啟動遠東—亭衛線路加裝電抗器工程,將500千伏遠亭線開斷環入新建的500千伏柘林串抗站。電抗器是用于控制電流的關鍵設備,主要功能是保持電流穩定,保護電力設備免受沖擊,從而提高電力系統運行的穩定性。該工程在柘林串抗站安裝24臺大容量串聯限流電抗器,以解決臨港地區短路電流水平持續增長的問題,進一步提升區域整體供電可靠性。
在工程可研階段,上海電力建設咨詢公司發現,國內現有的最大容量串聯限流電抗器(500千伏/5000安)無法滿足上海重型燃氣輪機電廠并網后的電網短路電流限制要求。對此,該公司聯合北京電力設備總廠有限公司共同研制了500千伏/6000安大容量串聯限流電抗器,這是目前國內單臺容量最大、額定電流最大的干式空心交流電抗器。該設備采用新型繞線方式及吊臂結構,具有使用壽命長、過載能力高、抗短路能力強、損耗低、磁屏蔽措施完善等技術優點。
大容量串聯限流電抗器單臺設備重50噸。柘林串抗站吊裝作業現場環境復雜,對安全管控的要求高。“為確保電抗器順利吊裝,我們提前運用建筑信息模型(BIM)數字化軟件模擬了吊裝作業現場環境,精準規劃吊車行進路線和作業位置。”丁皓磊介紹,業主項目部多次開展吊裝作業專項討論會(huì ),提前做好防高處墜落、防物體打擊、防機械傷害等安全措施。業主項目部成員在每次作業前會(huì )同施工單位、大件運輸單位確認地面狀況,反復核實設備運輸、吊裝路線,并在作業過程中安排專人監護關鍵環節,于9月29日完成了全部24臺電抗器的吊裝工作。
與此同時,遠東—亭衛線路加裝電抗器工程中的線路工程也在有條不紊地推進。線路工程主要工作內容為將現有的500千伏遠亭、遠衛線斷開后分別接入柘林串抗站,并將遠亭線的舊地線更換為光纜。
11月19日,在距離柘林串抗站不遠的遠亭線光纜更換作業現場,線路工程業主項目經理夏嚴峰帶領施工人員開展風險點及預控措施交底:“封網時一定要注意安全距離,檢查好安全工器具。”當天的線路施工需要相繼跨越滬蘆高速、滬金高速、220千伏遠大線和浦東鐵路。為更好把控各個作業節點,業主項目部嚴格落實作業班前會(huì )、作業票審查、安全措施檢查等管控措施,確保每個作業環節有序銜接、跨越施工安全完成。
目前,遠東—亭衛線路加裝電抗器工程土建施工完成90%,電氣安裝完成90%,調試施工完成80%,線路施工完成85%。上海電力建設咨詢公司將按照里程碑計劃推進一次安裝、二次聯調、驗收及缺陷消除工作,確保工程于12月初具備投運條件。(邵芷瑄)
