當前位置: 首頁 > 電網 > 特高壓

“隴電入魯”甘肅段慶陽換流站交流系統帶電調試

央視網發布時間:2024-11-25 08:52:03

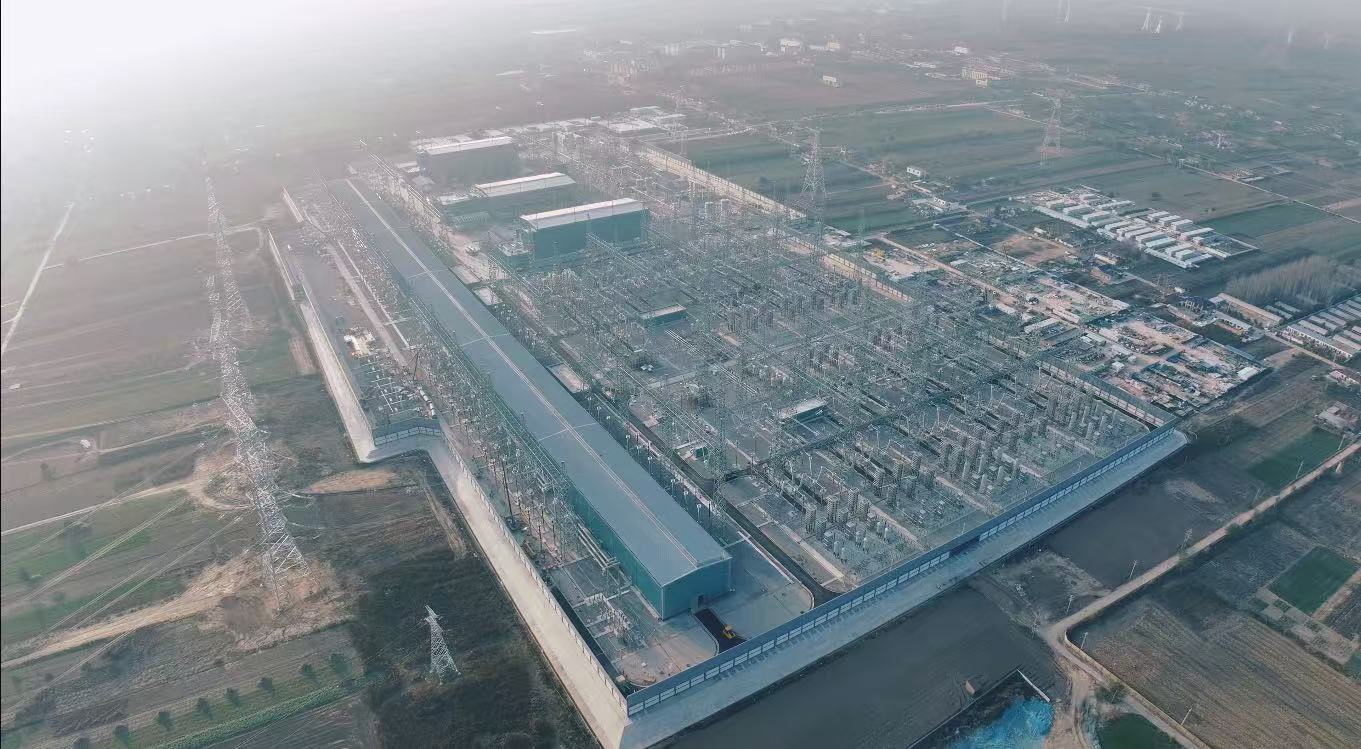

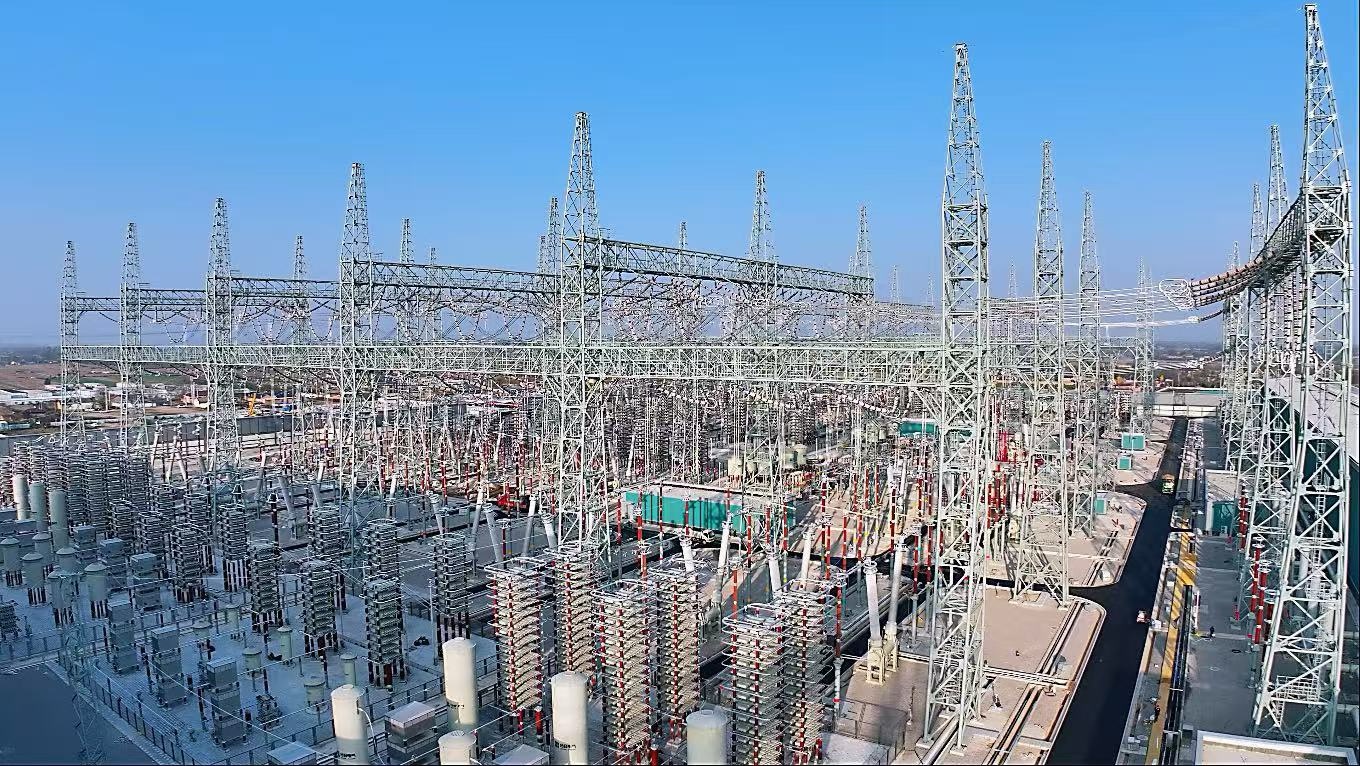

  央視網消息 11月21日上午10時52分,甘肅慶陽換流站750kV 7541開關熱備用轉運行,標志著該站750千伏交流系統設備正式帶電調試。

  慶陽換流站作為甘肅至山東±800千伏特高壓直流輸電工程的送端站,是甘肅省第二座特高壓換流站,主體工程于2023年11月開工,計劃分三個階段投運。其中交流系統將于2024年12月投運,2025年3月雙極低端直流系統投運,6月雙極高端直流系統投運。

  “隴電入魯”工程是我國首個“風光火儲一體化”大型綜合能源基地外送項目,西起甘肅慶陽換流站,東至山東東平換流站,途經5省,線路長度約926千米。

  工程投運后,將具備給山東外送800萬千瓦電量的能力,年送電量達360億千瓦時以上,其中新能源電量占比50%以上,對帶動隴東老區發展、保障電力供應、推動清潔能源轉型具有重大意義。(總臺記者 柴世文)

  來源: 央視網




評論

用戶名:   匿名發表
密碼:
驗證碼:
最新評論0
精品厕所偷拍各类美女tp嘘|国产泄欲视频在线观看|国产成人喷潮在线观看|伊人久久东京av|97SE狠狠狠狠狼鲁亚洲综合色
