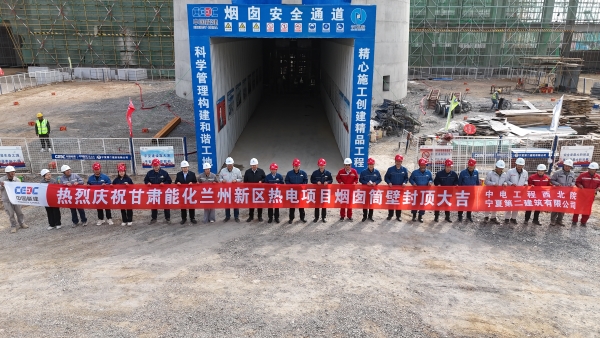

近日,中國能建西北院總承包的甘肅能化蘭州新區熱電項目煙囪結構到頂。
煙囪外筒為鋼筋混凝土結構,底部直徑21.1米,筒高175米,外筒混凝土約為3400立方米。施工歷時171天,較節點工期提前42天完成煙囪結頂。項目采用人工翻模施工技術,大幅提高施工效率,有效保證煙囪的完整性和穩定性。
該項目位于蘭州新區秦川園區內,是節能降耗、改善環境的熱電聯產項目,是甘肅省重點推進能源工程。項目建成后,將滿足蘭州新區供電供熱需求,有利于優化能源結構,促進蘭州新區經濟迅猛發展。煙囪結構順利到頂,為后續排煙鋼內筒施工提供了有力保障。(張琴,李濤)
