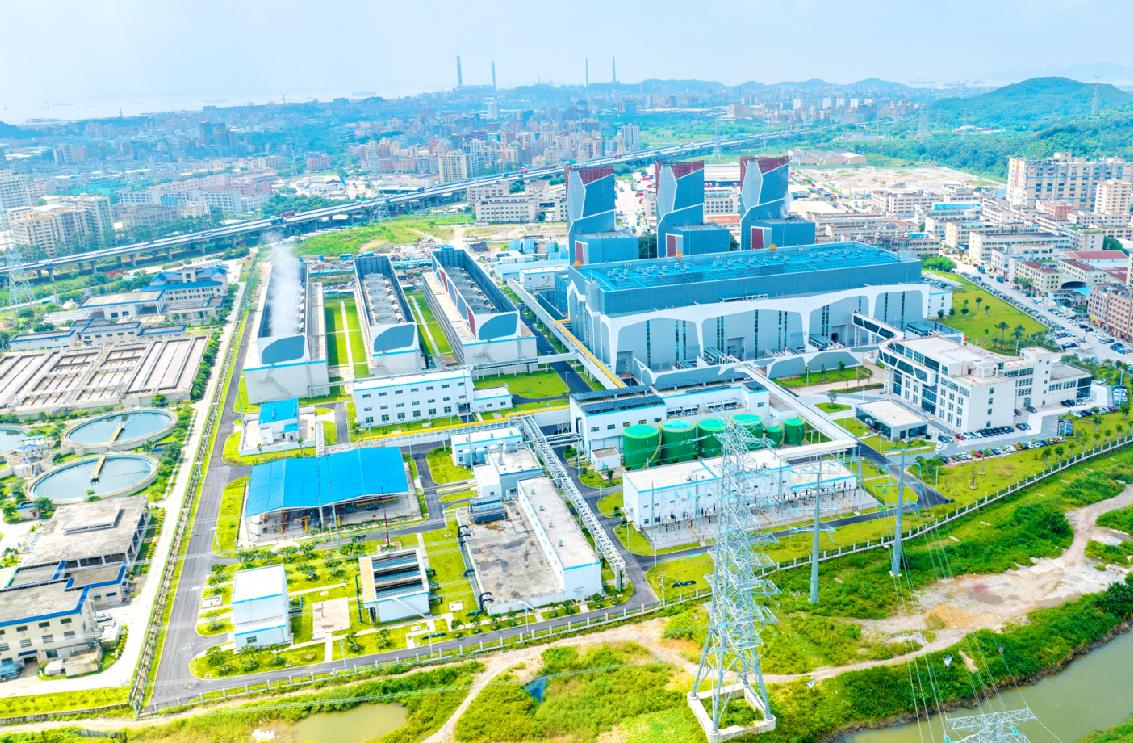

珠江口,東莞濱海灣畔,佇立著國內首個9HA.02型燃機電廠,那是由中國能建廣東火電人精心打造的精品工程——東莞寧洲廠址替代電源項目。10月16日,由中國能建廣東火電承建的東莞寧洲廠址替代電源項目3號機組順利通過168小時滿負荷試運行,試運行期間各系統運行正常、各項參數符合指標要求,正式投產。項目1號機組、2號機組已分別于5月20日、7月17日投運,至此,項目三臺機組全面建成投產。
扎根“貧”土育新苗 攻堅克難攀高峰
項目廠址位于東莞濱海灣新區,為珠江中下游三角洲沖積的平原地貌,地質條件復雜且空間緊湊,淤泥層較為豐富,項目全部建構筑物、設備基礎以及主道路都需進行樁基基礎施工,其中水泥攪拌樁多達2.6萬條。因項目地質條件差,不僅樁基施工周期較長,且與主體建筑工作同步交叉施工,給項目前期施工帶來極大的挑戰。
“項目循環水管線總長度就達2600米,總重高達2300噸,埋深最深達-12米,施工時需對全系統管線重新進行支護開挖,其支護方式復雜,主要有鋼板樁、鋼板樁+攪拌樁、混凝土灌注樁等多種支護方式,且循環水管周邊環境復雜、構筑物較多及循環水管本身交叉等特點,這些都是項目施工‘攔路虎’。但我們始終相信辦法總比困難多!”項目管道主管助理袁彪分享項目循環水管施工經驗時說道。
在困難面前,項目部并沒有選擇退縮,而是決定深深地扎根在項目現場,迎難而上、科學謀劃、周密部署、靈活應對,結合項目實際持續優化施工方案,加大資源投入,積極主動多方協調,合理安排施工時間和順序,強化過程控制,高效率完成全廠循環水系統管道安裝工作,為項目的順利推進奠定了良好的基礎。
勢如破竹啟新篇 優質履約強品牌
面對項目主體建筑安裝工作前期進展不順利的情況,廣東火電及對土建施工隊伍結構進行統籌優化,同時加大對項目的資源支持,使得寧洲項目施工效率大幅提升,僅用六個月實現了三臺9HA.02機組機島澆筑完成、主廠房混凝土結構到頂的目標,受到業主的表?yè)P。
“主廠房首次采用單大跨度、高位大平臺布置,為3臺機組共用,廠房結構復雜,機島鋼筋密度大。為高效推進主廠房主線施工,項目部通過科學優化施工工序,合理安排資源投入,每天盤點施工情況,僅用6個月完成項目3臺機組5000多噸鋼筋、20000多方混凝土的澆筑工作以及主廠房混凝土結構到頂的目標,為項目?jì)?yōu)質履約爭取了更多寶貴的時間,獲得業主方、各參建方的高度肯定。”在項目主廠房結構全面到達時,項目建筑施工經理楊祥禮自豪地說。
項目部科學策劃、精心組織,以建設行業優質工程為目標,與業主、監理、調試等單位精誠團結、密切協作。項目團隊緊抓工程建設主線,根據節點計劃制定專項計劃,合理安排資源投入、優化施工方案、加強施工管理,安全、優質、高效推進工程建設。項目順利實現3臺機組廠用電受電、鍋爐水壓試驗、汽機扣蓋、首次點火、首次并網、168小時滿負荷試運行等關鍵節點多個“一次成功”的目標,為項目全面投產奠定堅實的基礎。
初探新域顯身手 精益求精品自高
作為燃機電廠的“新引擎”,本項目主機配套3臺9HA.02改進型H級燃氣蒸汽聯合循環機組,是目前國內單機功率最大、效率最高的燃氣輪機機組,也是世界上最先進的燃氣輪機組之一,代表燃機技術發展的最高水平,機組的出力最高可達840兆瓦,純凝發電效率63.89%,主機的安裝要求極其嚴格。廣東火電負責項目主體建筑安裝工程。
本項目是全球首次采用機組高位單軸布置并成功通過GE公司論證投入運行的實例。在主機安裝過程中,項目部對每一道工序都嚴格把關。“項目主機作為國內首臺9HA.02機型,無過往成熟的安裝調試經驗借鑒,給安裝施工帶來全新的挑戰。主機機組軸系長度51.6米,轉子軸瓦就多達10個,在軸系定位過程中,須與缸體定位確保同步進行,且連接對輪后需對缸體定位進行復查,我們始終嚴謹細致地完成每一道安裝工序。”項目施工經理廖志勇在9HA.02燃機安裝技術分享會(huì )上進行經驗分享。
為使汽輪機的安裝質量精益求精,項目部勇于探索,持續改進安裝工藝,提高主機安裝精確度,避免了設備調整作業反復,大大提高了安裝效率。在項目的各臺機組試運行中,其軸系振動指標優異,為機組的全面高質量投產創(chuàng )造了良好的條件。
安全質量?jì)墒钟?齊抓共管保投產
為全力創(chuàng )建“安全質量雙優、技術環保先進、投資效益良好、示范作用突出的國際一流工程”,項目部系統圍繞中國能建安全生產“十二個到位”要求,全力推動“十五條硬措施”剛性落實落地,嚴格執行廣東火電各項安全管理要求,持續提升安全生產管理水平,順利實現各項安全目標、指標。
項目部強化新職工入場安全教育,開展多種形式的安全培訓。通過建立安全培訓中心,配備VR體驗館、安全帶、安全帽等實體體驗設備,以及布置各類標準樣板間,項目部將安全培訓內容生動形象地呈現給作業人員,顯著增強了培訓效果。
“安全第一,我要安全!”每位職工在入場安全教育中都大聲喊出安全誓詞,將安全生產理念時刻銘記于心。項目部始終堅持“一切事故可以預防”的安全文化理念,不斷探索和完善安全施工的新方法、新技術,努力打造安全、高效的建設環境。
在質量管理方面,項目部將質量管理作為項目管理的靈魂,推行質量管理精細化,加強質量行為規范化,落實可視化工程管理,同時加大質量文化宣傳力度,強化全員質量意識,用心鑄造質量精品工程。
在項目建設過程中,項目部全面落實質量環保責任制,對質量提升實行“全面、全員、全過程、全方位”的管控。通過落實施工質量工藝標準化,不斷提高工程的質量工藝水平;嚴格落實質量三檢制,對關鍵工序、隱蔽工程和重要節點部位實行舉牌驗收,確保質量過程管控到位及工程質量目標順利實現,全力打造優質工程。
東莞寧洲廠址替代電源項目位于廣東省東莞市濱海灣新區,是廣東省重點建設項目、廣東省能源發展“十三五”規劃重點項目。項目全面建成投產后,將替代沙角電廠群成為粵港澳大灣區電網負荷中心的重要能源支撐點,預計每年可發124億度電,可承擔起東莞西南片區及周邊區域的電力需求和集中供熱供冷需求,同時實現能源的梯次高效使用,對優化當地電源結構、促進節能減排具有積極作用。(吳蘇珊)
