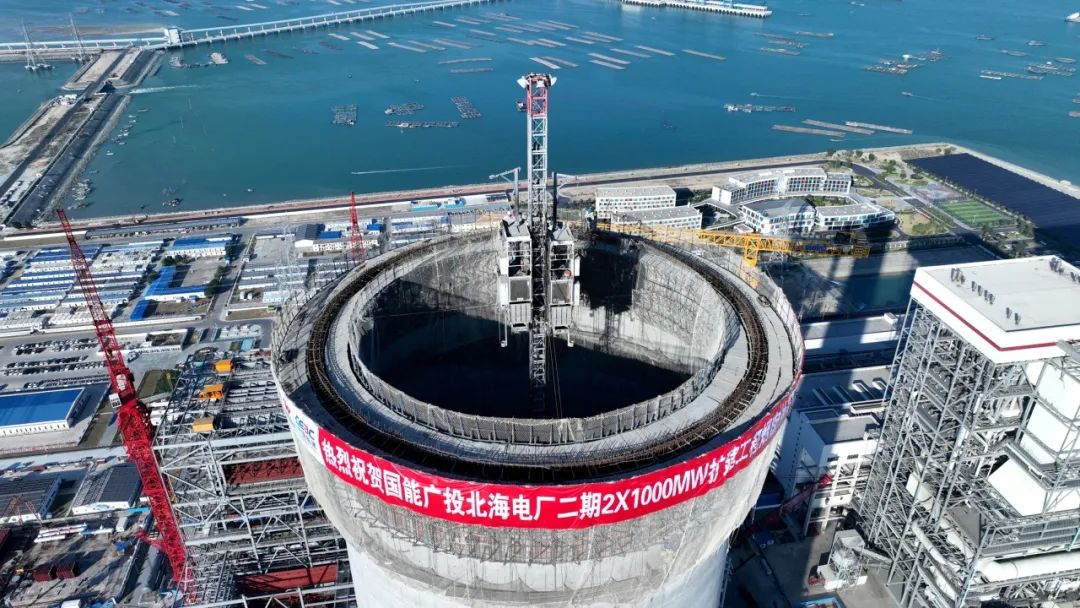

11月30日,國家能源集團廣西北海公司二期擴建項目順利完成煙囪外筒壁封頂重要里程碑節點。

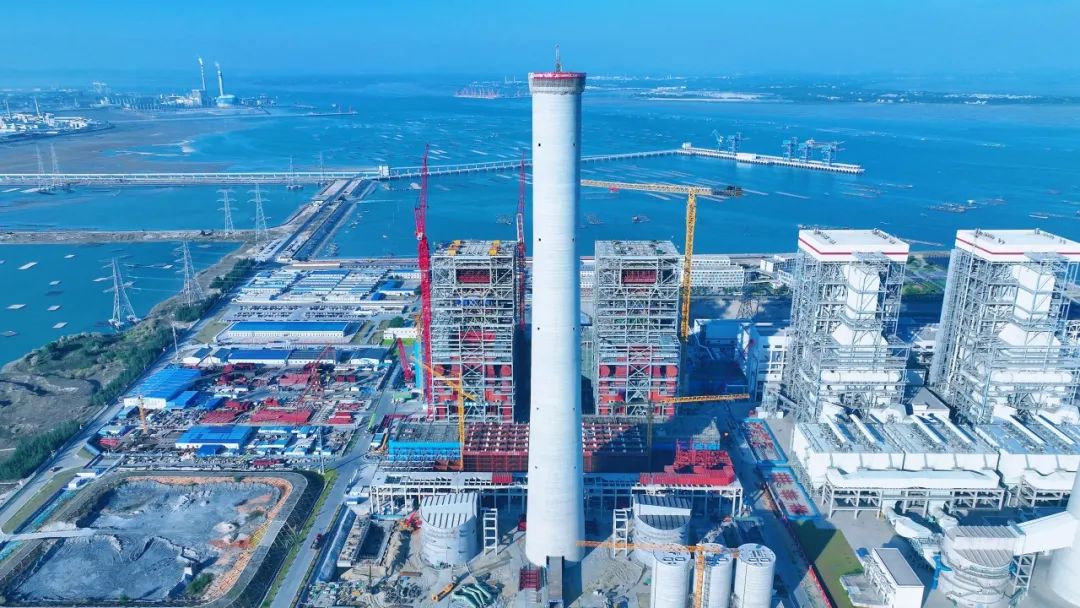

該項目煙囪外筒為鋼筋混凝土結構,采用成熟可靠的三腳架翻模工藝進行施工,外筒身高度230m,底部外徑30.22m,頂部外徑20.74m。整個煙囪外筒采用清水混凝土進行澆筑,到頂后煙囪外筒表面平整光潔、色澤均勻、曲線優美。

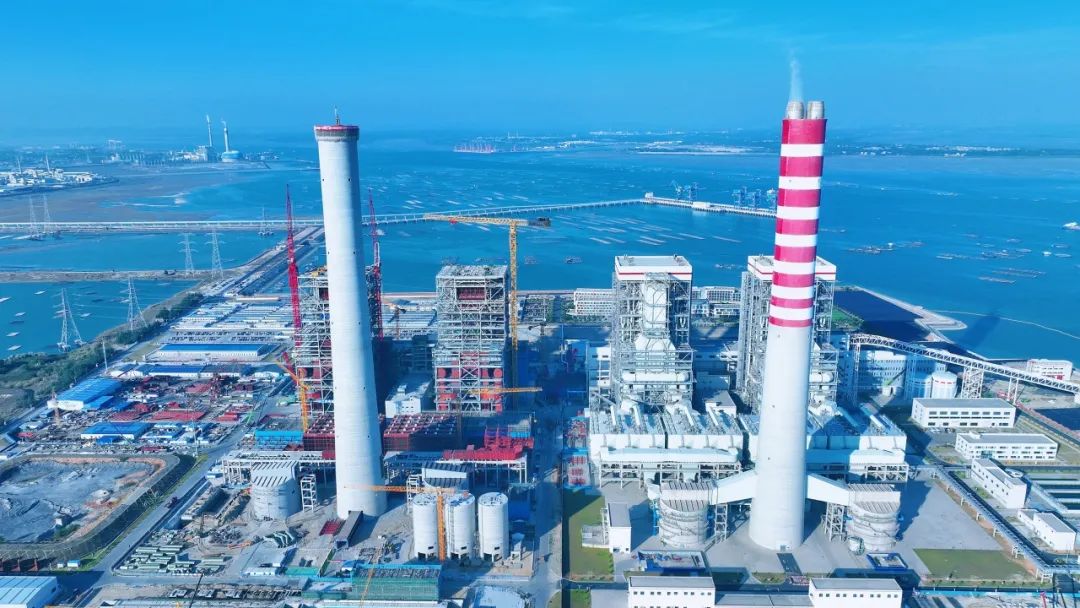

北海公司二期2×1000MW超超臨界一次再熱燃煤機組是自治區能源發展“十四五”規劃重點項目。自今年3月份煙囪外筒壁第一節混凝土澆筑以來,該公司以爭創(chuàng )國優金獎為目標引領,嚴控安全質量、強化工期意識,多次組織召開專題會(huì )研討專項施工方案,并歷經263天順利完成煙囪外筒壁封頂。整個施工過程參建各方緊密配合,克服海邊大風、高溫酷暑、臺風極端天氣以及高空支模、混凝土澆筑難度大等困難挑戰,確保工程節點按期完成,為后續煙囪鋼平臺、鋼內筒安裝贏得了寶貴時間。
下一步,該公司將持續履職盡責“保安全”,嚴格標準“保質量”,全力以赴“保進度”,按節點計劃有序推進項目建設,奮力實現2025年雙機投運基建目標,助力廣西公司全面建設世界一流清潔低碳能源企業。(圖文:黃文華 羅華泰)
