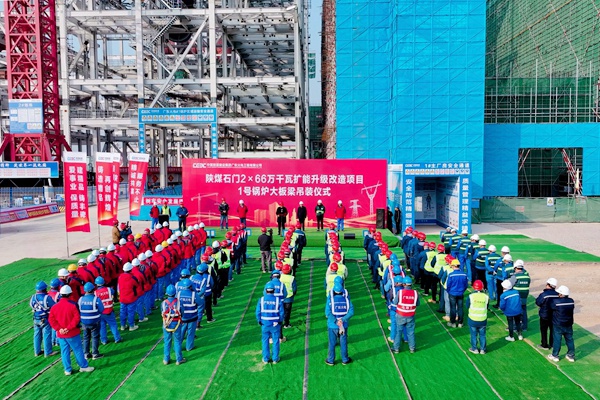

中國電力網訊 (通訊員:聶冬梅)12月28日,陜煤石門2×66萬千瓦擴能升級改造項目1號鍋爐大板梁順利吊裝,標志著該工程完成又一里程碑節點,即將進入鍋爐受熱面設備安裝施工階段。長安電力華中公司,陜煤石門發電公司領導、員工代表,監理單位、設代、工代以及參建單位等120余人參加了此次吊裝儀式。
大板梁是整個鍋爐鋼架結構中關鍵和標志性的構件,用于承擔鍋爐本體主要重量,是項目建設中吊裝難度最大的部件之一。1號鍋爐鋼結構設置2根主大板梁,總重432.27噸,就位標高106.2米,大板梁為上下疊梁形式組成,下疊梁由兩件板梁組合,上疊梁由三件板梁連接而成,所有疊梁之間均采用高強螺栓方式連接。本次開吊的最重單件是由兩根板梁組合成的K3下疊梁,長25.8米,高2.75米,重84.5噸。
為確保大板梁吊裝工作順利進行,該公司會(huì )同各參建單位超前策劃、科學管理,從吊裝方案編制、施工準備、安全措施落實等各環節進行了周密部署。吊裝過程中,各專業分工明確、配合默契,密切關注大板梁擺動情況,及時調整吊裝速度和力度,確保了大板梁高標準吊裝就位。
據了解,陜煤石門2×66萬千瓦擴能升級改造項目位于湘西北電力負荷中心,為湖南省“十四五”能源發展規劃重點項目,是省市重點工程,項目計劃在2025年底1號機投產發電,2026年3月份兩臺機組實現全面并網發電。項目建成投產后,預計年發電量60億千瓦時,將進一步增強湖南省能源保障能力,更好促進地方經濟發展。
當前,該項目已完成“集控樓土建交安,1號鍋爐鋼架吊裝完成”的年度目標,鍋爐房、集控樓、煙囪、冷卻塔、鐵路專用線等區域的施工正按計劃高質高效推進中。下一步,陜煤石電將繼續按照陜煤集團高質量項目建設要求,緊盯安全、質量、工期、投資“四條主線”,掛圖作戰,倒排工期,早日把項目建成質量最優、安全最好、效益最佳、國內領先、世界一流的樣板電廠。
