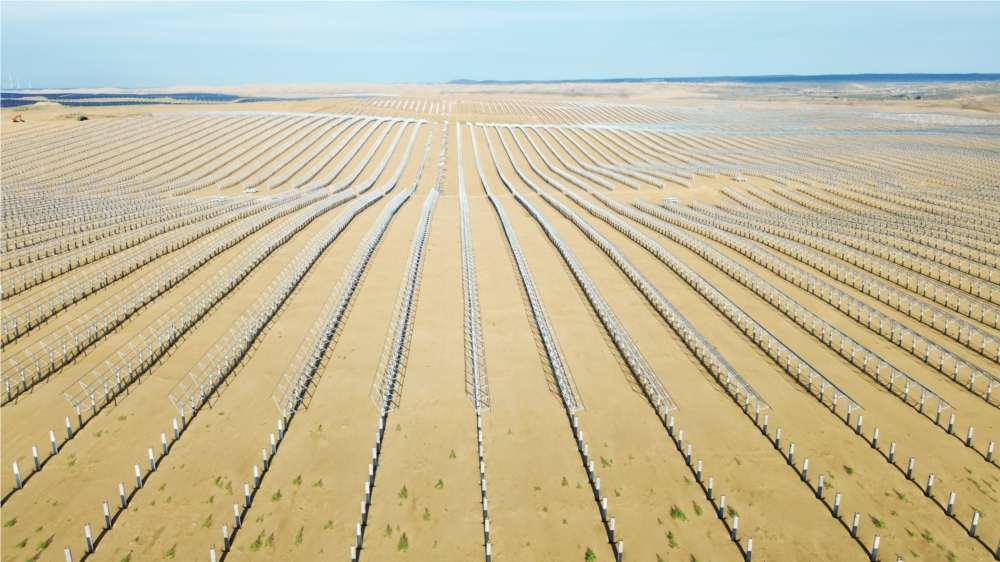

8月19日,中國能建東電二公司承建的達拉特經濟開發區增量配電網綠色供電項目光伏工程標段二項目完成1號地塊預制樁壓樁施工。
該項目位于內蒙古鄂爾多斯市達拉特旗庫布齊沙漠光伏基地,共計87個光伏方陣發電單元,1121臺320千瓦組串式逆變器和87臺3900千伏安箱式變壓器,裝機容量340兆瓦,涵蓋場內檢修道路工程、光伏區圍柵工程、變配電設備基礎工程、低壓交(直)流電纜工程、光伏發電設備及安裝工程、變配電設備及安裝、集電線路工程、接地工程等。
本標段1號地塊共計44個方陣,61776根預制樁。從預制樁入場到壓入,項目部嚴格遵照施工要求和管理規范,精準把控每個環節,按時完成工期節點目標,保證項目質量,并為后續3號地塊預制樁施工創(chuàng )造了有利條件。
項目建成后,可有效促進綠電就地就近消納,進一步提升達拉特地區的新能源電力系統建設,加速實現電源清潔化,有效提高能源利用效率,減少環境污染,實現可持續發電。(孫新慧)
