吹響發展沖鋒號,沖刺首季“開門紅”。重點光伏項目-新疆兵團第一師阿拉爾市南疆能源35萬千瓦新增負荷消納光伏發電項目圍繞今年并網發電目標任務加速推進,努力實現項目早建成、早投產、早達效。
空中俯瞰正在建設中的35萬千瓦新增負荷消納光伏發電項目。林國強 攝
記者在35萬千瓦新增負荷消納光伏發電項目建設現場看到,一排排光伏板連線成片,宛如藍色的海洋,向戈壁深處不斷延伸,呈現出一派蓬勃發展的新氣象。項目業主單位和建設單位全力組織技術人員和工人,按照一季度項目施工進度計劃,分片區、分方陣進行光伏支架和光伏組件安裝。目前,110個發電方陣、67萬塊組件以及相關設施的施工正有序進行中。
項目總工程師安文斌說:“目前已經完成了約14個方陣、55兆瓦的施工任務。一季度,我們計劃完成30個方陣、110兆瓦的施工任務和升壓站的土建工作,為下一季度設備安裝打好基礎。”

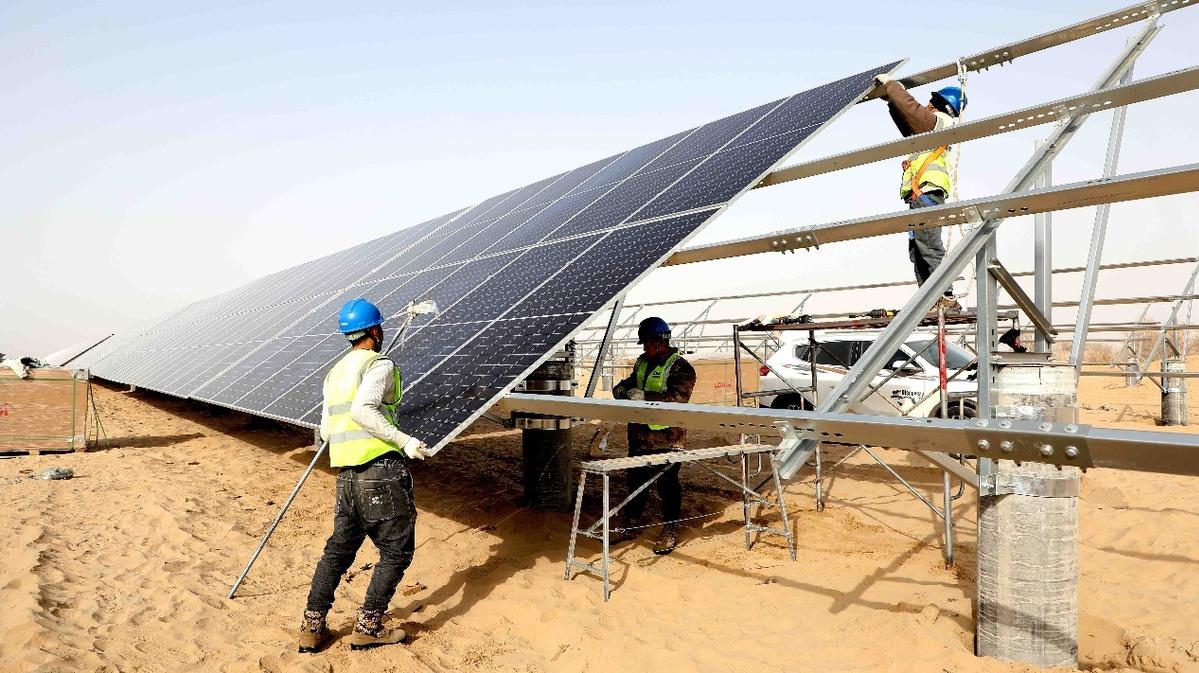

工人正在安裝光伏支架。林國強 攝
35萬千瓦新增負荷消納光伏發電項目位于十團昌安鎮二十一連,占地面積9000畝,總投資13.5億元,交流側裝機容量350兆瓦,采用“分塊發電,集中并網”的設計方案,共設置110個光伏子陣。同時,項目還包括新建一座110千伏升壓站、儲能站及雙回路110千伏送出線路。
該項目自2024年10月開工建設以來,制定了完備的冬季施工方案,春節期間不停工,有效地保證了項目整體的實施進度。目前,光伏區域的建設進度累計超過30%,輸電線路工程完成度累計達到15%以上,預計今年可實現全容量并網發電。
項目負責人鄧邵輝說:“我們預計2月底完成8000萬元固定資產投資,第一季度完成2億元的固定資產投資。
工人正在有序安裝光伏組件。林國強 攝
統一標準進行光伏組件安裝。林國強 攝
據了解,項目建成后,每年可為電網提供清潔電能5.88億千瓦時,每年可減少二氧化碳排放量約46萬噸。(中國日報新疆記者站記者毛衛華| 林國強 )
