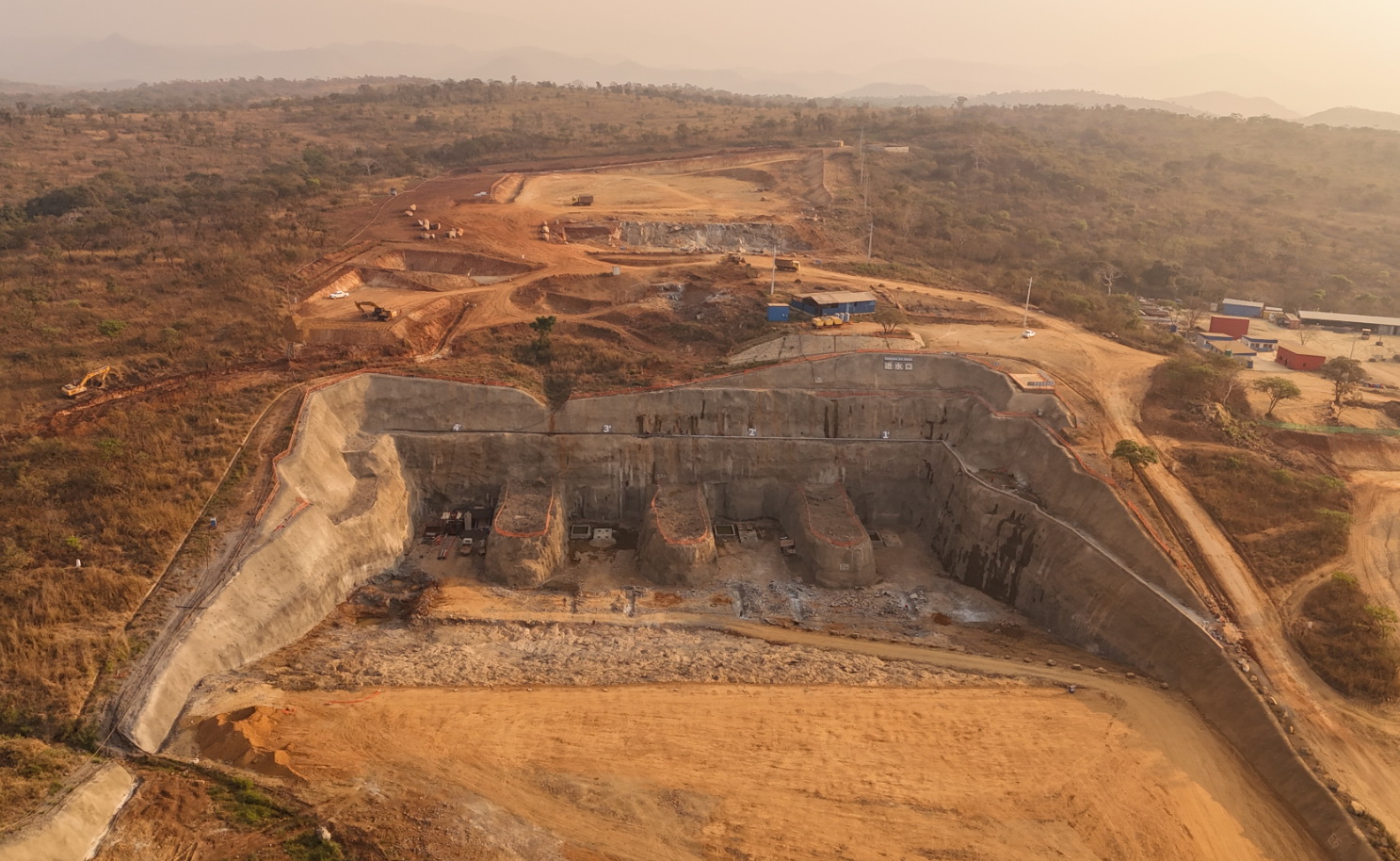

當地時間7月20日,由中國能建葛洲壩集團承建的安哥拉凱凱水電站項目進水口明渠開挖支護施工完成,進入引水豎井開挖支護階段。
凱凱水電站進水口明渠位于寬扎河左岸,距離壩址上游直線約2.4千米,長達360米,寬160米,邊坡最大高差達39米。明渠內設置兩級馬道,每級馬道寬3米,高差為10米,另有3個中隔墩,設計采用三種不同坡比形式(1:0.75、1:0.5、1:0.2),支護形式為錨桿及噴射混凝土支護,總開挖量38.4萬立方米。
“電站進水口開挖施工過程中,為積極應對兩側不良地質結構、邊坡不穩定、巖石破碎等安全風險,現場精心組織、科學籌劃,嚴格把控鉆孔、裝藥爆破,高效完成了進水口明渠的開挖和支護工作。”現場負責人介紹說。開挖采用自上而下分層推進,邊坡預裂孔采用QZJ-100B型或CM358型潛孔鉆鉆孔,梯段爆破孔采用DG700型液壓鉆或CM358型潛孔鉆鉆孔,同時馬道和建基面預留保護層,在施工過程中嚴格控制鉆孔、裝藥爆破等環節,確保不良地質條件下的結構體型完整和邊坡穩定。
安哥拉凱凱水電站項目位于安哥拉北寬扎省棟多市,距離首都羅安達約230千米,是目前中資企業在非洲承建的最大水電站。電站建成后,年平均發電量達8566億千瓦時,將滿足安哥拉50%以上供電需求,建設高峰期將為當地提供近萬個就業崗位,極大地促進當地經濟及社會(huì )發展。(萬林海)
