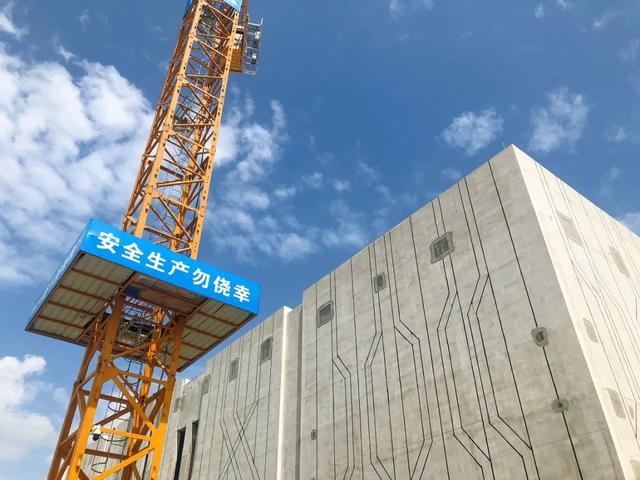

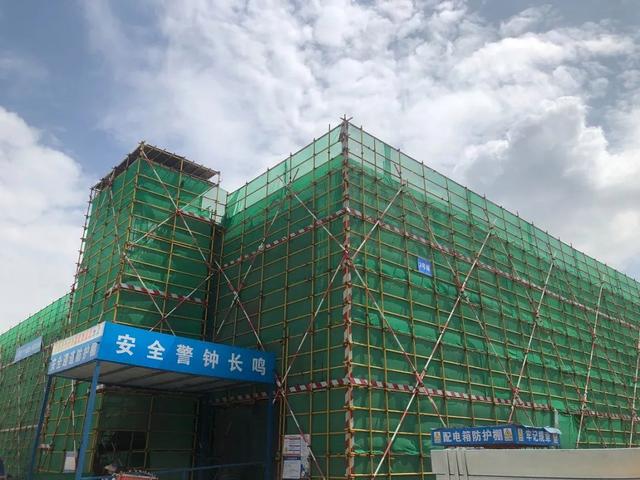

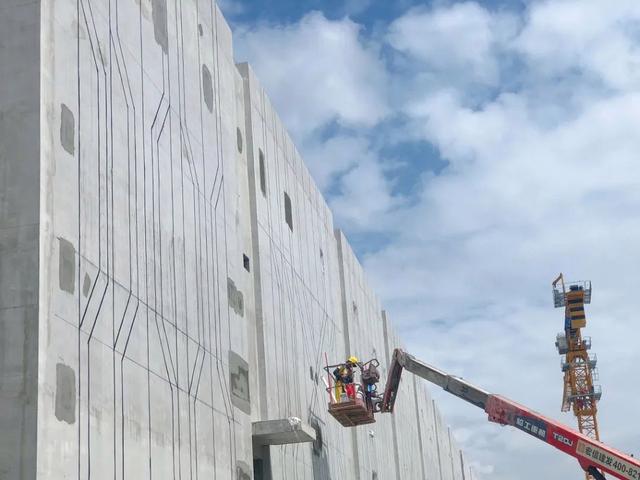

8月12日,記者在位于貴安新區的南方能源大數據中心一期項目工程現場看到,塔吊林立,轟鳴不斷,機械設備高速運轉,運輸車來回穿梭,200余名建筑工人正有條不紊地忙著材料檢驗驗收、安裝室外管網、刷墻面石膏等工作。
“現在一期工程的1號數據中心樓已全面進入裝飾裝修階段,2號數據中心樓正在進行內隔墻和水消防施工階段,1、2號樓計劃在10月底之前竣工驗收,1號樓12月底投入運營。”中建四局項目經理商世彬說。
作為南方五省能源數據匯聚中心,南方能源大數據中心項目位于貴安新區馬場產業新城泫水路和陽谷路交匯處,占地約133.8畝,項目總投資14.5億元,新建四棟數據中心,分兩期建設。建設內容為南方電網數字產業生態園,總規劃約5000個10千瓦機柜,可容納約10萬臺1U服務器。該中心建成投用后,將著力打造數字政府、新型電力系統應用,形成“碳交易”“碳追蹤”等能源大數據產品,服務政府能源監管和宏觀經濟分析,促進貴陽貴安數字經濟、低碳經濟的發展。
“項目部將繼續以安全第一和高質量生產為前提,組織協調好室外管網、道路、綠化、圍墻和室內各項工作的有序穿插,按計劃組織各分項驗收,確保最終的竣工驗收和投運營兩個節點,也為國家‘東數西算’工程貢獻一份力量。”中建四局項目經理商世彬表示。
據了解,貴安新區數據中心集群作為“東數西算”工程規劃的國家數據中心集群之一,依托氣候涼爽、能源豐富、地質條件穩定等生態優勢,目前累計引進20個數據(智算)中心,已成為全球集聚大型和超大型數據中心最多的地區之一。(天眼新聞)
