近年來,松滋臨港工業園發展勢頭迅猛,史丹利宜化、川發龍蟒等重大項目接連落戶,園區工業用電負荷年均增長超20%。用電需求的激增,電網升級也迫在眉睫,然而,現有電網難以承載快速攀升的負荷,“有電難接”成為制約企業發展的瓶頸。“電網升級刻不容緩,必須為園區發展鋪好‘電力高速路’。”荊州供電公司建設部負責人表示。

臨港220千伏輸變電工程總投資5.2億元,將新建一座變電站,規劃裝設24萬千伏安主變3臺,架設線路112.5公里。項目投產后,不僅能徹底滿足園區未來五年的用電需求,還將優化周邊110千伏電網結構,為新能源項目接入預留空間,助力松滋綠色低碳轉型。

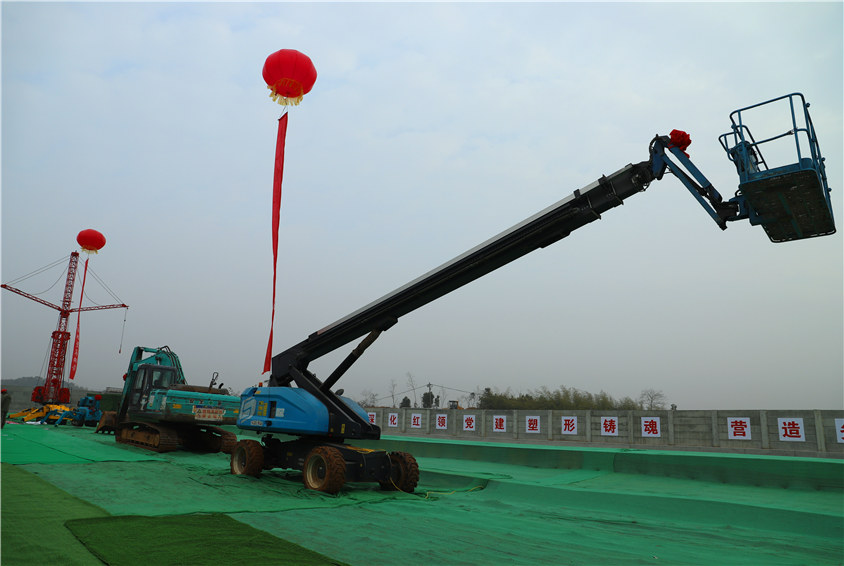

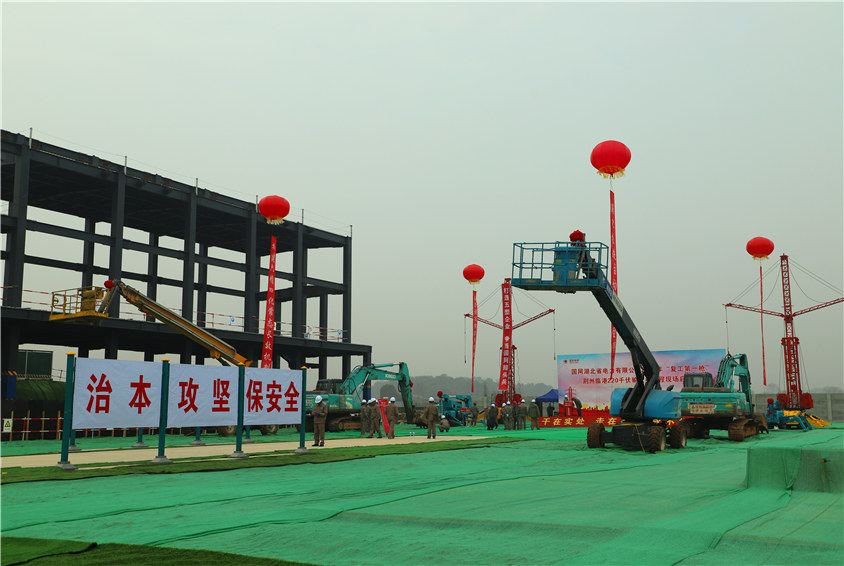

走進施工現場,“機械戰隊”全員上陣,斗臂車、蜘蛛吊等大型機械高效運轉,工人們穿梭其間,一派熱火朝天的景象。項目施工經理李勇介紹:“目前110千伏鋼構已完成95%,圍墻裝飾進度達70%,整體工程正按里程碑節點全速推進。”

為提升效率與安全,項目創(chuàng )新引入預制裝配式技術,土建、鋼結構等環節采用“工廠化”預制成果,機械化施工應用率高達98%。“過去需要10天完成的作業,如今縮短至3天,人力成本降低30%。”李勇說。這一技術突破不僅讓施工周期大幅壓縮,更將安全風險降至最低。
為確保安全“滿格電”,承建方湖北荊力工程總承包公司新春練兵保進度。春節剛過,便以“開局即決戰”的姿態投入戰斗,通過“新春第一課”“安全大練兵”“風險隱患大排查”等系列舉措,為復工擰緊“安全閥”。全員安全普考、隱患動態清零等“新春五個一”活動,推動安全理念深入每個環節。“人人過關,才能確保萬無一失。”現場安全員強調。

作為荊州市重點招商引資配套工程,臨港變電項目計劃于今年6月30日投產送電。屆時,園區企業“用電焦慮”將成歷史,更多新能源項目可在此扎根。“我們將以‘滿格電’狀態跑出建設加速度,為松滋高質量發展提供硬核支撐!”李勇信心十足。
機械轟鳴聲中,電網建設者正以“沖鋒號”般的節奏,為這片熱土注入無限生機。隨著電力動脈的貫通,松滋臨港工業園的騰飛藍圖,正一步步照進現實。
