10月9日9時40分,在重慶市合川區小沔鎮娑羅村的±800千伏哈密—重慶特高壓直流輸電工程渝1標段鐵塔組立現場,現場負責人楊雙喜通過對講機發出指令:“預備,開始起吊!”緊接著,絞磨機發出轟鳴聲,落地抱桿兩側的搖臂緩緩上升。20分鐘后,塔材被吊裝到指定高度,塔上作業人員立即將塔材移動到合適位置,并從隨身的工具袋中取出螺栓將塔材固定。經過作業人員的操作,渝1標段這基最高、最重的鐵塔逐漸成形。

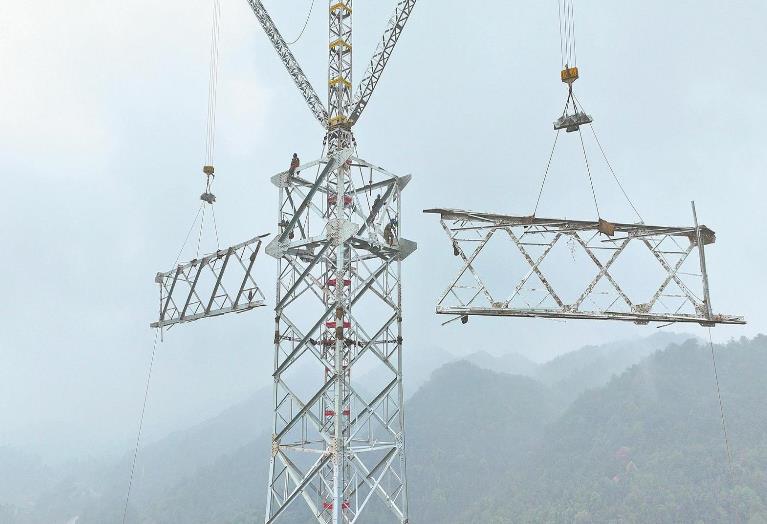

10月7日,渝1標段最高塔橫擔塔片吊裝組立。 陳明月 攝
渝1標段是±800千伏哈密—重慶特高壓直流工程進入渝北換流站的最后一段線路,由重慶市送變電工程有限公司承建,途經合川、北碚、渝北區,新建128基鐵塔,線路總長62.7千米。
10月9日組立的這基塔位于山腳,與之相鄰的另一基塔在山頂,兩基塔高差達195.5米、檔距達727米。由于地形高差和檔距較大,這基塔成為渝1標段的最高塔,全高171.8米,塔重328.8噸,組立完成后相當于56層樓高。
“隨著鐵塔高度增加,吊車組塔風險也會(huì )相應增大,使用流動式吊車無法滿足施工要求。為提升效率、降低風險,我們采用吊車與落地雙搖臂抱桿相結合的方式組立這基塔。”施工項目部技術負責人裴松介紹。
當天9時整,地面作業人員利用吊車將塔片按照設計要求用螺栓固定,形成一整片塔材,再將整片塔材固定在抱桿起吊繩上。
9時16分,高空作業人員黃秀兵與4名同事踩著鐵塔腳釘一步一步登至170米高空作業位置。塔下,楊雙喜手握對講機,用望遠鏡查看高空作業人員登塔情況,叮囑他們注意安全。
“組裝塔片時,由于所在區域是個斜坡,場地有限,無法堆放大量的塔材,我們只能組一段吊一段。塔片較重,我們還需要借用吊車來協助組裝。組立這基塔一共用了47天,今天終于完成了。”楊雙喜介紹。
“現在天氣涼爽,是我們組塔架線施工的黃金期。渝1標段這基最高塔組立完成后,還有安裝金具、架線等任務,我們全力以赴保障工程安全、優質、高效推進。”重慶送變電公司項目經理康驥介紹。目前,重慶送變電公司共投入16個班組333名施工人員推進渝1標段的建設。該標段預計于2025年1月底貫通。(林熙熙 唐甜甜)
評論
