新疆伊犁伊河供電有限責任公司 服務大型生物質電廠并網

電力網發布時間:2023-01-16 15:01:21  作者:呂春紅 白玉 李葉超

  1月9日,新疆第二大生物質發電廠——伊犁高能時代生物能源有限公司高能電廠一期工程成功并網,正式投產發電。

  高能電廠是伊寧市重點市政配套工程,于2021年6月開工建設。發電廠計劃分兩期建設,裝機容量2.55萬千瓦。一期工程總裝機容量1.8萬千瓦,預計年處理垃圾超33萬噸,年發電量近1.1億千瓦時。發電廠采用機械排爐焚燒工藝,爐渣、廢水、飛灰等可進行資源化回收利用或無害化處理,整體排放水平優于歐盟2010標準。

  為保障高能電廠發電及時送出,伊犁伊河供電有限責任公司與伊寧市政府、發電項目建設方積極溝通協調,以最快速度形成送出線路工程建設方案。該公司用不到3個月的時間,新建35千伏線路3.7千米,組立鐵塔15基,擴建35千伏變電站間隔1處。

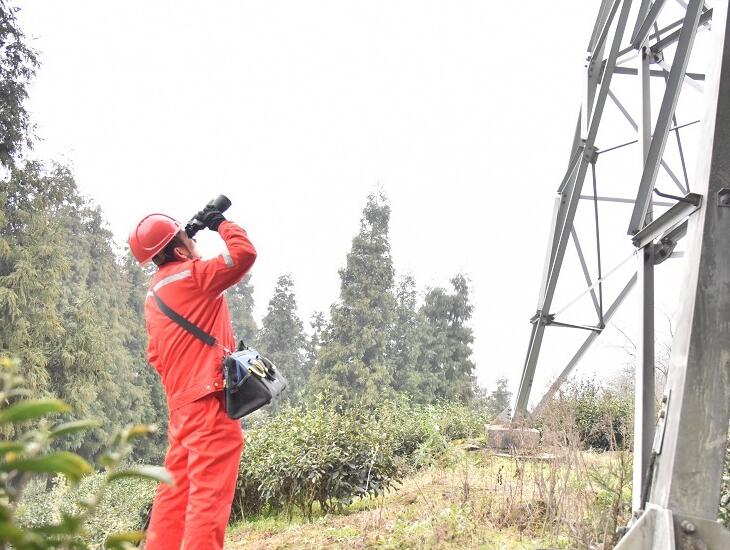

  受疫情影響,供電員工無法前往現場開展送出線路工程收尾階段工作。伊犁伊河供電有限責任公司組織員工全程跟蹤項目進度,通過遠程視頻方式解決電廠內部電氣調試問題,快速開展驗收、調試等工作。送出線路工程比發電廠計劃投產時間提前兩個月竣工。

  據了解,高能電廠一、二期工程全部投產后能處理伊寧市、霍城縣等“兩市三縣”城市生活垃圾,全部上網電量通過伊寧市110千伏北坡變電站就地消納。(呂春紅 白玉 李葉超)
