大渡河沙坪一級電站圍堰防滲墻快速澆筑

電力網發布時間:2023-07-17 15:05:09  作者:萬家樂

  7月11日,國家能源集團大渡河沙坪一級電站二期圍堰防滲墻僅用時75天完成全線425米約1.9萬方澆筑,實現基坑閉氣,創國內同等地質條件下最快施工速度。

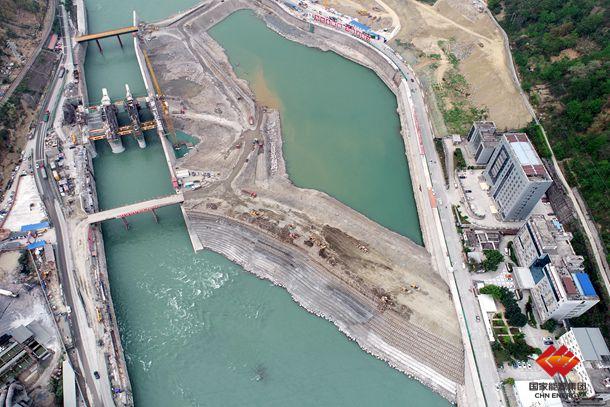

圖為沙坪一級電站施工現場

  沙坪一級水電站是四川省“十四五”重點建設項目,于2023年3月底實現二期截流,轉入導流二期施工。為避免后續施工過程受到水流滲漏帶來的安全風險,在二期圍堰填筑完成后,該站需進行圍堰防滲墻施工使圍堰閉氣,讓整個二期基坑形成一個封閉結構。

  自二期截流以來,大渡河枕沙公司始終堅持集團公司“兩高一低”的要求,持續發揚攻堅克難精神,緊抓關鍵線路施工節點目標不放松,高度重視二期圍堰施工安全與質量,深度參與現場驗收,提前謀劃二期圍堰施工重點與難點。多次組織專題會議評審施工方案,統一思想、堅定目標,增強資源配置,堅持24小時不停工,堅持現場協調,靈活調整施工順序,及時解決了槽段頻繁塌孔、孤石卡鉆頭等棘手問題,大大提高了防滲墻造孔、澆筑效率,高質高效推進工程建設,全力確保2025年首臺機組發電目標如期實現。(萬家樂)
