電能澎湃飛鳳山——湖北松滋飛鳳山220千伏變電站增容改造工程建設紀實

中國電力網發布時間:2024-12-23 09:46:55  作者:裘苗根

  中國電力網訊(通訊員 裘苗根) “110千伏側#4、#5母線充電成功,相序正確!”

  “各出線間隔電流電壓數據正常,相關核相、保護向量測量正確,保護測試正常,可以申請啟動投運。”

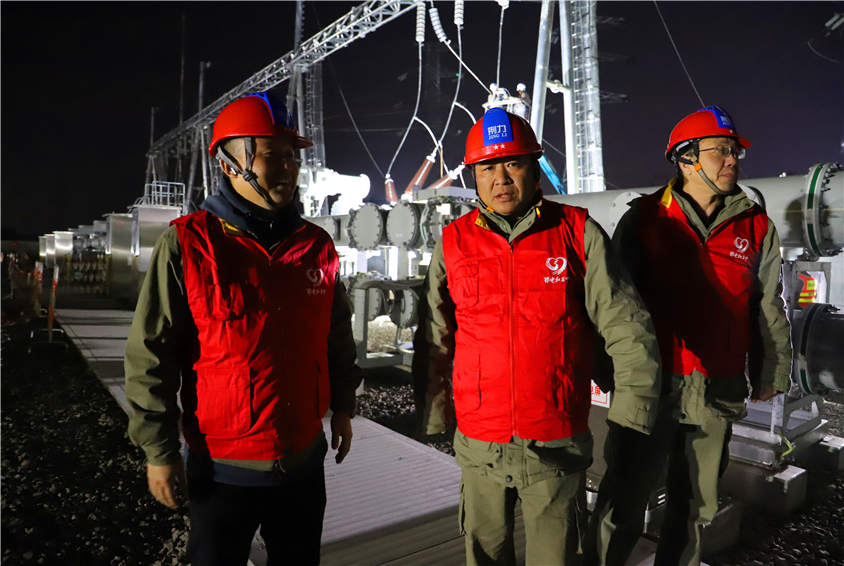

  2024年12月19日晚,隨著值班員的最后匯報,標志著國網荊州供電公司圓滿完成松滋飛鳳山220千伏變電站增容改造工程,并順利投運。

  迎難而上 勇?lián)厝?/strong>

  松滋市位于荊州市長江南岸西部,現擁有220 千伏變電站2座,主變4 臺,總變電容量600 兆伏安。松滋飛風山220千伏變電站始建于1993年,至今已運行31年,存在110千伏半高層配電裝置設備老化、銹蝕嚴重、運行維護風險高、出線回路偏少等諸多問題。

  為滿足負荷增長的需求,提高松滋220千伏電網容載比及供電可靠性,結合現有2 座220變電站的負荷水平、設備運行狀況,對飛鳳山220千伏變電站進行增容改造已顯得十分必要。

  該項目于今年3月15日動工,計劃于今年12月30日前竣工投運。擔任該項目增容改造任務的湖北荊力工程總承包有限責任公司,是荊州電網基建工程建設的主力軍。3月初,該公司項目經理文偉帶領項目總工朱本雄、質檢員張華、安全員洪堯等,進駐工地,全面投入到項目工程的建設之中。

  “45天完成了#1主變的更換工作,7天完成了110千伏區域全部電氣設備的拆除工作。”說到該變電站建設期間的難度和工作效率,文偉如數家珍:“為確保項目工程安全有序開展,3次向湖北省電力公司匯報停電方案,在110千伏設備全停期間,采取臨時性過度方案,有效降低了對重點企業的生產經營影響。”

  “國慶節剛過,項目部就緊張地對改擴建區域開展110千伏過渡(線變組)間隔安裝工作,為飛鳳山變電站110千伏全部停電改造做好臨時供電保障,對110千伏配電裝置區一次設備、母線、引下線拆除及轉運工作。”文偉介紹。

  “精準、精細、精心”是高標準嚴要求完成該項目施工任務的前提,在前期施工圖紙、施工方案及停送電方案審查過程中,文偉就已召集項目部成員開“諸葛亮會(huì )議”,讓大家集思廣益,提施工合理化建議。

  眾志成城 攻堅克難

  為確保今年夏季迎峰度夏期間的電力保障,上級部門要求4月29日完成#1主變增容送電,項目部春節后一復工,即停電開工,屈指算來,給予的建設工期只有45天。

  為順利推進工程進度,確保高質量、高標準完成,該公司提前部署,精準籌劃,春節后一復工即組織設備廠家、施工單位等多方力量,進行全面實地勘察,對施工作業工期、作業時間、停電范圍,工作內容等進行細化分解。

  4月29日23時22分,松滋飛鳳山220千伏變電站控制室內,當荊州供電公司工作人員輕點鼠標,觸發“一鍵順控”指令,該站新安裝的#1主變壓器電流聲嗡嗡作響,隨即啟動送電,標志著該變電站增容的#1主變順利完工投運。

  “2023年夏季用電高峰時,飛鳳山220千伏變電站始終處于持續滿載狀態,供電壓力極大,急需增容。”項目經理文偉介紹:“該站主變終期規劃為2臺,現有1臺90兆伏安的#1主變和1臺150兆伏安的#2主變,本期更換#1主變?yōu)?40兆伏安有載調壓變壓器,同時改造其三側進線。”

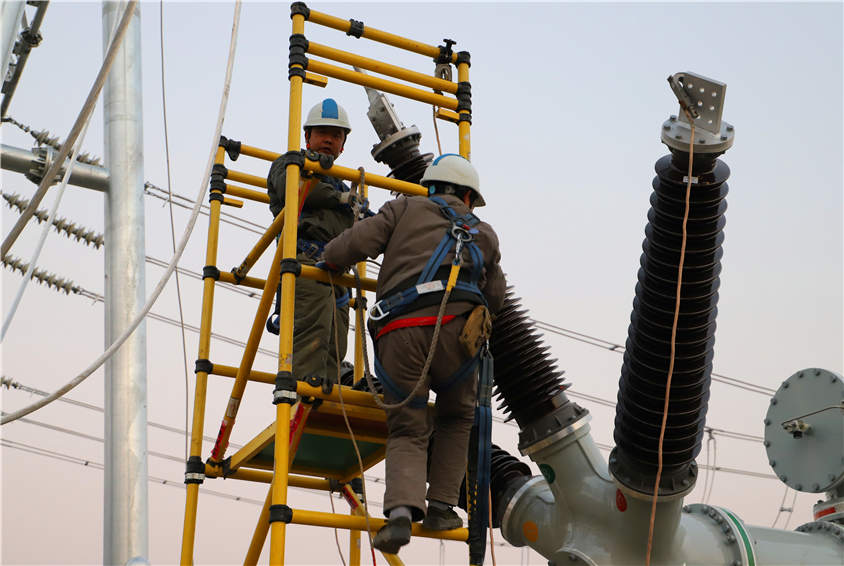

  “由于在原變電站區域內改造,因此施工面臨運輸不暢、場地受限等困難。為確保工程順利推進,現場作業人員分為調試組、吊裝組、輔助安裝組、帶電檢測組,分工明確、責任到人,提前完成風險管控措施、事故處置原則、工程施工方案及應急方案的宣貫學習,施工車輛、機械、設備、人員等全部到位,提前全方位做好工程籌備工作。”擔任該項目總工的朱本雄介紹。

  迎峰度冬 再添保障

  國慶節后,面對該項目工程建設時間緊、任務重的現狀,文偉帶領項目部全體成員,攻堅克難搶工期,多措并舉保安全。

  今年的夏季似乎比往年長,在秋老虎肆虐的那段日子里,項目部全體成員“舍小家顧大家”,主動加班加點,忙碌于工程現場。他們人均每天工作10多個小時,形成如火如荼的工程項目攻堅態勢。

  項目部成員用實際行動踐行“荊電鐵軍”精神,打響“百日攻堅”行動,各作業現場搶時間、爭速度,克服開工時間早、施工量大、拆除作業多、連續作戰、工期不斷壓縮等困難,僅用一個星期時間就完成了110千伏區域全部電氣設備的拆除任務,為后續的土建施工爭取到寶貴的時間余量。

  每天工作下來,他們的工作服經過汗水好幾遍的浸透,留下白色鹽跡,而每當脫下安全帽時,脖子上被安全帽繩子留下的勒痕更是黑白分明、清晰可見。

  轉眼到了12月份,入冬以來,荊楚大地逐漸進入冬季用電高峰期,用電負荷快速攀升。面對一輪緊接著一輪寒潮的襲來,大范圍低溫降雨天氣頻頻,項目部為確保嚴寒天氣下電網工程建設的安全可靠,提早規劃,積極行動,部署多項針對性保障措施,嚴格落實冬季施工防凍、防滑、防高空墜落等組織、安全和技術措施,全力應對寒冬天氣的考驗,筑牢電網建設安全“生命線”。

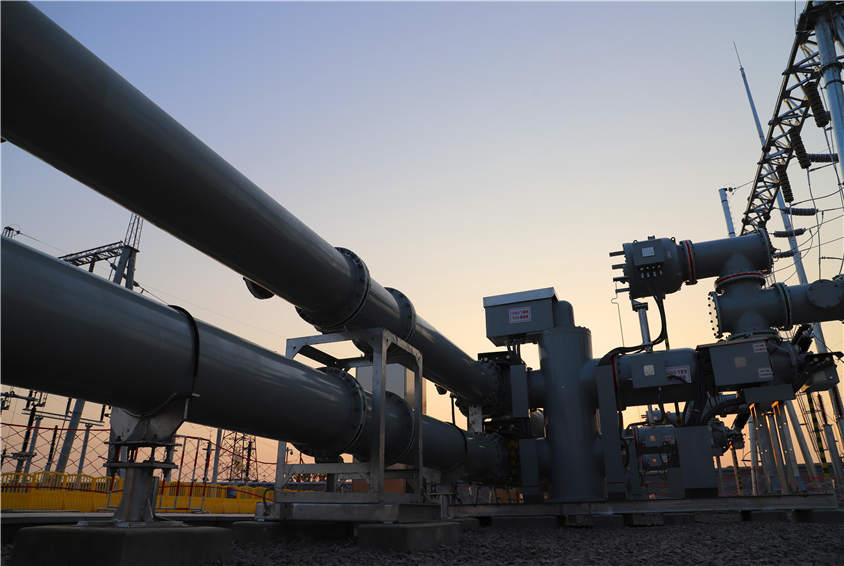

  “本次改造工程,施工人員克服重重困難,抓緊工期。除主變及220千伏配電裝置進行改造外,還對前期110千伏配電裝置采用的半高型布置AIS設備及構支架整體拆除,全面改造為GIS設備,改造后遠期出線13回,本期出線8回。”

  文偉感慨地說道,在電網建設者歷經9個月的堅守奮戰、緊張施工,該項目工程順利建成投運,這是各個部門高效配合,每個細節精密把控的結果,最終共同打贏打好了這場攻堅戰。該工程的投運,將極大滿足松滋電網日益增長的用電需求,進一步完善松滋西部電網網架結構,為今冬“迎峰度冬”增添強勁的電力保障。
