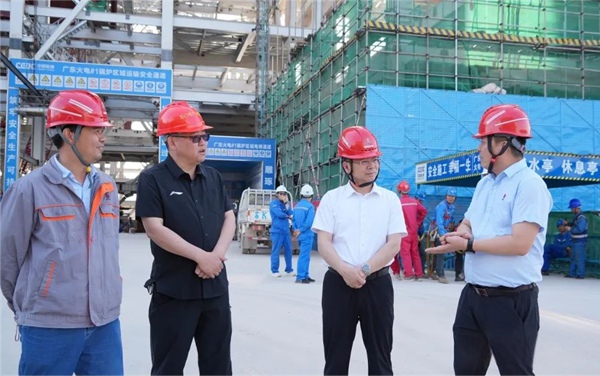

電力網訊(通訊員:王向麗)5月12日,石門縣委書記吳興國一行到陜煤石門三期項目現場調研。該公司黨委書記、董事長杜君文、黨委委員、副總經理江建鋒陪同調研,石門縣相關領導、該公司三期工程項目部各部門負責人參加了此次調研。
江建鋒代表公司簡要介紹了石門三期工程項目建設進展。他表示,石門三期五號機組鍋爐受熱面焊接、吊裝分別完成33%、27%的工作量,六號機組鍋爐受熱面焊接、吊裝同步推進。5號主廠房已推進至斷水節點,6號主廠房主體結構施工完成。煙囪外筒4月10日已到頂,鐵路專用線隧道已貫通,跨澧水特大橋墩身共16個,已完成14個。其他配套設施均有序建設,關鍵節點、整體工期可控在控,按計劃高效推進中。
吳興國在調研時強調,陜煤石門三期項目是石門縣的“一號工程”,項目建設單位要始終聚焦高質量發展這一首要任務,全力推動項目建設提質提速提效,以高質量項目建設支撐經濟高質量發展。
吳興國在實地查看了解項目建設施工、安全生產管理等情況后,叮囑施工單位在確保質量和安全的前提下,鉚足干勁、開足馬力,搶抓進度、倒排工期,確保今年年底第一臺機組并網發電。要嚴格落實安全生產責任制,加強重點環節監管,堅決杜絕安全事故發生。石門縣相關單位和部門要主動作為,加強服務,全力支持項目建設。
